燃气预装:哈尔滨工程大学青岛创新发展基地燃气工程

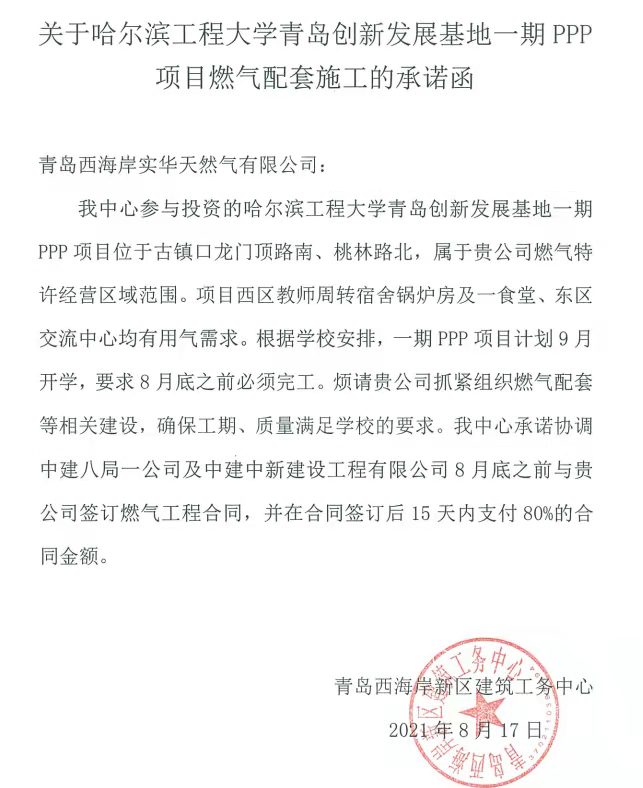

哈尔滨工程大学青岛创新发展基地由于2021年9月份开学,建设进度紧张,而前期始终未确定用气需求,在2021年8月17日确定用气需求后,通过与燃气企业业务经理对接,考虑到项目紧迫性,由用户出具盖章班承诺书,燃气企业先行施工通气,相关合同与工程建设费用后期补缺。该项目在9月15日顺利完工并点火通气,项目于2021年9月30日后补签订合同。该项目从8月17日承诺书受理,至9月15日点火通气,合计用时28个自然日,用户表示非常满意。

通过燃气预装服务,为特殊情况建设进度紧迫的用户,给与了极大便利,通过用户出具法律效应的承诺函,由燃气企业先行开展施工,缩短时限,升客户满意度。
